Đà Nẵng đề xuất sớm triển khai LNG Hòa Ninh, đồng bộ hạ tầng khí và lưới điện
Thúc đẩy điện khí LNG để đáp ứng nhu cầu điện trong giai đoạn chuyển tiếp
Tại hội thảo “Phát triển điện khí LNG: Bảo đảm an ninh năng lượng cho tăng trưởng hai con số” phối hợp với UBND TP Đà Nẵng tổ chức ngày 14/8, Bộ Công Thương cho biết, Nghị quyết 70-NQ/TW (20/8/2025) của Bộ Chính trị đã xác định mục tiêu đến năm 2030 phát triển cơ sở đầy đủ năng lực nhập khẩu khí tự nhiên hóa lỏng theo nhu cầu cấp cho các nguồn điện khí LNG và các nhu cầu khác; hình thành các trung tâm năng lượng tập trung LNG, phân bố hài hòa giữa các vùng miền.

Phó Giám đốc Sở Công Thương Đà Nẵng Nguyễn Văn Trừ phát biểu tại hội thảo.
Theo Quy hoạch Điện VIII điều chỉnh, giai đoạn 2025 – 2035, cả nước sẽ có 22 dự án nhiệt điện LNG được xây dựng, đưa vào vận hành. Riêng trong giai đoạn từ nay đến 2030 sẽ có 15 dự án triển khai, đưa vào vận hành thương mại với tổng công suất 22.524 MW. Đến nay, dự án nhà máy LNG nhiệt điện Nhơn Trạch 3, 4 đã đi vào vận hành thương mại, đóng góp đáng kể cho lưới điện quốc gia cả về nguồn điện và bảo đảm tính ổn định của hệ thống điện.
Để vừa cung ứng đủ điện bảo đảm an ninh năng lượng cho tăng trưởng cao, vừa thực hiện cam kết chuyển dịch xanh để phát triển bền vững, Bộ Công Thương nhấn mạnh nhiệt điện khí LNG là giải pháp tối ưu cho giai đoạn chuyển tiếp năng lượng, và trở thành một loại hình quan trọng trong tổng thể an ninh năng lượng quốc gia. Đặc biệt, cần thúc đẩy, chuyển hóa "công suất trên bản quy hoạch" thành "năng lực bảo đảm an ninh năng lượng thực tế".
Trên tinh thần đó, Phó Chủ tịch UBND TP Đà Nẵng Phan Thái Bình cho biết, theo Quyết định 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ phê duyệt Điều chỉnh Quy hoạch điện VIII, dự án Nhà máy nhiệt điện LNG Hòa Ninh giai đoạn 1, công suất 1.500 MW, tại KCN Hòa Ninh (xã Bà Nà, TP Đà Nẵng), được quy hoạch phát triển trong giai đoạn 2031 - 2035.
Từ thực tiễn phát triển của thành phố và yêu cầu bảo đảm nguồn điện cho giai đoạn tới, UBND TP Đà Nẵng đề nghị xem xét ưu tiên triển khai dự án LNG Hòa Ninh gắn với phát triển hạ tầng LNG tại khu vực cảng Liên Chiểu và hệ thống truyền tải điện đồng bộ trong liên kết vùng. Qua đó tăng cường năng lực cung ứng điện cho miền Trung, hỗ trợ cân bằng hệ thống điện quốc gia, mở ra không gian phát triển mới cho công nghiệp, logistics, dịch vụ năng lượng và các ngành công nghiệp sử dụng năng lượng lớn.
Đà Nẵng đề xuất loạt giải pháp thúc đẩy dự án LNG Hòa Ninh
Làm rõ thêm về vấn đề này, Phó Giám đốc Sở Công Thương Đà Nẵng Nguyễn Văn Trừ cho biết, hiện nguồn điện của thành phố đang trong tình trạng mất cân đối cung – cầu cục bộ, nguồn phát tại chỗ chỉ đáp ứng được khoảng 50% nhu cầu thực tế. Theo số liệu tháng 5/2026, sản lượng điện sản xuất tại chỗ của Đà Nẵng là 344.383 triệu kWh, trong khi sản lượng tiêu thụ lên đến 683.367 triệu kWh (tăng 15% so với cùng kỳ năm ngoái).
Trong khi đó, áp lực phụ tải đang gia tăng mạnh mẽ. Cụ thể, trong 7 tháng đầu năm 2026, công suất cực đại (Pmax) đạt 1.371MW (tăng 16% so với cùng kỳ năm ngoái); dự báo Pmax cả năm 2026 chạm mốc 1.456MW. Điện thương phẩm đạt 4.366 triệu kWh (tăng 14,7% so với cùng kỳ); dự báo cả năm đạt 7.550 triệu kWh. “Tốc độ tăng trưởng phụ tải hơn 13%/năm đòi hỏi cấp thiết việc bổ sung nguồn điện nền tại chỗ quy mô lớn”, ông Nguyễn Văn Trừ nhấn mạnh.

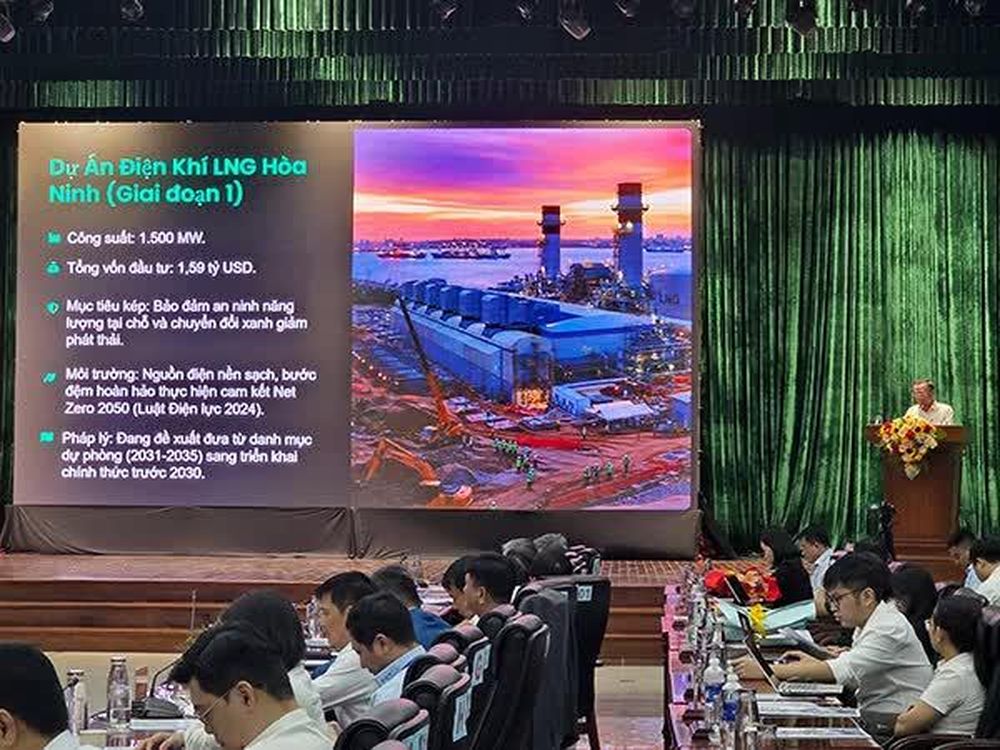

Dự án Nhà máy điện khí LNG Hoà Ninh (giai đoạn 1).
Ông cũng cho biết, KCN sinh thái Hoà Ninh (Phú Mỹ 3 Đà Nẵng IP) đã được khởi công ngày 29/7/2026 với quy mô hơn 400ha, tổng vốn đầu tư hơn 6.200 tỷ đồng. KCN này nằm ở vị trí chiến lược kết nối cảng Liên Chiểu, sân bay, khu công nghệ cao, khu thương mại tự do…
Các dự án đầu tư tư thu hút vào KCN này có yêu cầu khắt khe về nguồn cung cấp điện. Cụ thể, các dự án công nghiệp bán dẫn, trung tâm dữ liệu yêu cầu độ tin cậy cung cấp điện năng rất cao. Do đó, việc cam kết có nhà máy điện chạy nền sạch tại chỗ là bảo chứng an toàn hạ tầng cho nhà đầu tư.
Nằm trong KCN sinh thái Hoà Ninh, dự án Nhà máy điện khí LNG Hoà Ninh (giai đoạn 1) có công suất 1.500MW, tổng vốn đầu tư gần 1,6 tỷ USD. Mục tiêu kép của dự án là bảo đảm an ninh năng lượng tại chỗ và chuyển đổi xanh, giảm phát thải công nghiệp. Về môi trường, dự án tạo ra nguồn điện sạch, là bước đệm hoàn hảo thực hiện cam kết Net Zero 2050 như đã nêu trong Luật Điện lực 2024.
Để hiện thực hoá mục tiêu nêu trên, ông Nguyễn Văn Trừ cho biết, TP Đà Nẵng đang đề xuất cấp thẩm quyền cập nhật quy hoạch, đưa dự án Nhà máy điện khí LNG Hoà Ninh từ danh mục dự phòng (2031 – 2035) sang triển khai chính thức trước năm 2030.
Bên cạnh đó, kho LNG Liên Chiểu theo quy hoạch ban đầu tại Quyết định 861/QĐ-TTg chỉ 0,5 - 1 triệu tấn/năm, không đủ đáp ứng cho nhà máy 1.500MW; TP Đà Nẵng đang đề xuất nâng công suất lên 1 - 2 triệu tấn/năm giai đoạn 2026 - 2030 và 3 - 5 triệu tấn/năm giai đoạn sau 2030.
TP Đà Nẵng cũng đề xuất bổ sung quy hoạch hệ thống đường ống dẫn khí từ kho Liên Chiểu đến nhà máy điện LNG Hoà Minh vào quy hoạch quốc gia để đồng bộ hạ tầng. Đồng thời đẩy nhanh các thủ tục đầu tư, xây dựng hệ thống lưới điện 220 kV/500 kV đồng bộ theo cơ chế rút gọn (Nghị quyết 253 và Nghị định 272) để sẵn sàng giải toả công suất.
Theo ông Nguyễn Văn Trừ, việc đồng bộ chuỗi hạ tầng dùng chung sẽ giúp tối ưu hoá hiệu quả tài sản; giảm thiểu chi phí vận chuyển khí và nâng cao tính khả thi của toàn bộ dự án. Ông nhấn mạnh: "Chuyển đổi xanh là con đường tất yếu. Dự án điện khí LNG Hòa Ninh chính là nguồn năng lượng đáng tin cậy đưa Đà Nẵng bứt phá, đạt mục tiêu tăng trưởng hai con số trong kỷ nguyên mới".
Hải Châu
2 giờ trước
2 giờ trước
17 giờ trước
20 giờ trước
20 giờ trước
22 giờ trước
23 giờ trước
1 ngày trước
1 ngày trước
1 ngày trước
1 ngày trước
1 ngày trước
1 ngày trước
1 ngày trước
1 ngày trước
9 phút trước
3 giờ trước
10 phút trước
2 phút trước
3 phút trước
4 phút trước
4 phút trước
10 phút trước
13 phút trước
15 phút trước
15 phút trước
18 phút trước
